技术满分,成本失控?无人区测绘亟需“精算”革命
发布时间:
2026-03-04 23:12
浏览次数:
165

控制网精度达到了毫米级,项目结算时却发现——钱去哪了?

这不是技术失败,而是我们用平原的经验,去估算无人区的成本。



新疆某无人区公路项目结束了。

技术成果全优通过,财务数据却让我们整个团队沉默了许久。

这不是某一个决策的失误,也不是某一个环节的疏漏。这是一场系统性失算:我们用平原的定额去估算无人区的成本,用常规的经验去预判极限环境的变量,用技术至上的惯性去支付高昂的求稳溢价

复盘半年,我们把那些会议上吵过的架、深夜里算过的账、结算单上刺眼的数字,整理成了这篇文章。

这不是一个人的总结,是西安新华测绘有限公司项目团队、总工办及经营部门共同交付的作业。献给所有在无人区跑过的同行,也献给下一个即将出发的自己。



01 四个没想到:我们的成本是怎么失控的?

第一个没想到:8小时工作制,在无人区是假的

平原项目,早86,有效作业8小时。

无人区呢?我们统计了23个有效作业日,得出一个扎心的均值:

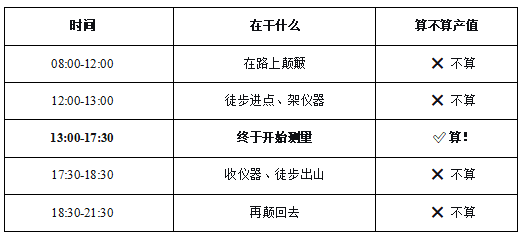

屏幕截图 2026-03-04 230417.png

每天真正能干活的,只有4.5小时。

项目初期,我们按8小时配的人、配的车、配的设备。结果发现,人来了,车到了,太阳却要下山了。

这不是任何人的错,是环境不允许。

团队共识: 无人区项目,不能按报价,要按有效工时报价。

第二个没想到:车辆不是交通工具,是耗材

平原项目,一辆皮卡跑全程,油费+保养,可控。

无人区呢?我们调出了全周期的车辆维修台账:

普通SUV?底盘托底,三天就废。

换硬派越野?日租金从300涨到800

油耗?低速四驱,百公里20升起步。

轮胎?一个月换四条是常事。

传动轴断裂?维修费4000,停工2天。

成本部算了一笔账:无人区单车月均养护成本,是平原的5倍。

技术组一开始不信,直到亲眼看着那台车的维修单一张一张贴满文件夹。

团队共识: 无人区项目,车辆不能按租赁费算,要按损耗率算。

第三个没想到:技术不能降级,费用可以追偿

控制点被施工队挖了。

这不是第一次发生,也不会是最后一次。在长达一年的项目周期里,施工先行、控制点后撤,是常态。

接到现场报告后,技术组和成本组坐在一起,没有急着派车进山,而是先理清三件事:

第一,技术上,必须用什么等级补测?

答案是明确的:特长隧道进口的控制点,原设计是二等GNSS网,补测必须同等对待,没有任何降级空间。这不是求稳,是求对。如果因为省这点钱导致隧道贯通误差超限,谁也担不起。

第二,责任上,这是谁的问题?

控制点埋设在红线内,施工方进场作业前,双方有过交底、签过确认单。挖坏了,是他们的事。

第三,费用上,谁来出?

这个问题不在合同里写得一清二楚——没有哪个合同能把所有意外都列全。但现场有现场的规矩:谁造成的问题,谁负责解决。要么施工方派人配合我们补测,要么他们承担我们补测的全部费用。

最终,经过项目组、施工方、设计方三方现场沟通,确认由施工方承担补测费用。我们的技术组进场作业,成本没有从项目预算里走。

团队共识: 技术底线和成本控制,不是非此即彼。关键是要分得清:哪些是可以优化的,哪些是绝不能动的。特长隧道的控制网,属于后者。但费用从哪出,是可以谈的。

第四个没想到:一个螺丝钉,能引发连锁崩盘

这是项目里真实发生的一条因果链:

车辆颠簸 设备电池接触不良 一组观测数据作废 需要补测 天气突变无法进场 一周后才等到窗口 专程派一组人进场补测 额外花费3万元。

起因只是一颗松动的螺丝。

在平原,这是小事。在无人区,这就是成本黑洞。

更可怕的是,这种连锁反应不是孤例。我们复盘时发现,至少30%的超支,是由最初一个不起眼的小故障被环境不断放大造成的。

团队共识: 无人区的风险是会传染的。必须在第一时间截断,不能等。



02 破局:一套让一线队长也能用的精算工具箱

复盘不是为了追责,是为了下一次不再踩同一个坑

技术部、成本部、项目部吵了三个月,吵出了这套方法。不需要复杂的软件,不需要高深的数学,一张A4纸就能落地。

我们叫它 无人区测绘精算四步法

第一步:投前算清三本账

1. 路况账——打分法

别信地图。这是我们用一条断过的传动轴换来的教训。

派人开进去跑一趟。回来打三个分:

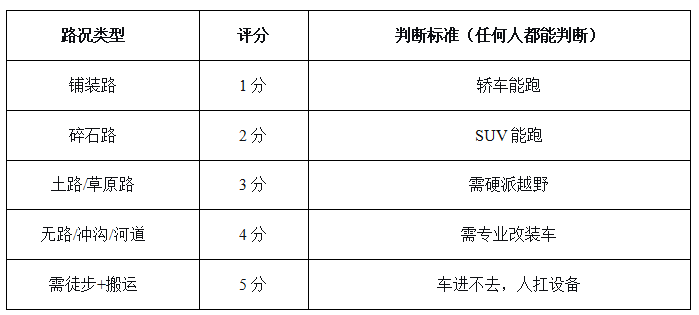

屏幕截图 2026-03-04 230603.png

总分 = 各路段里程 × 对应评分,再加总。

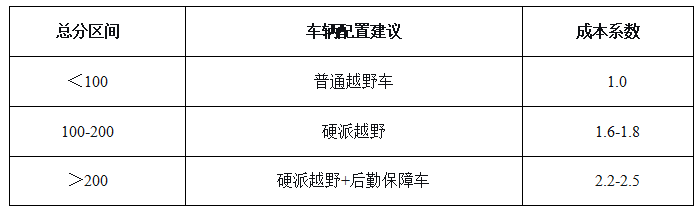

我们用自己的项目验证过:

屏幕截图 2026-03-04 230623.png

2. 工时账——砍半法

这是我们最痛的领悟。

无人区有效工时 = 平原有效工时 × 0.6。

这不是公式,是23个作业日熬出来的经验值。

如果你在平原按8小时配人,无人区请按5小时配。多出来的人,不是浪费,是补效率窟窿。

3. 风险账——列单法

不要算“概率”,没几个人真会算。

我们的方法:把你能想到的“倒霉事”全列出来,每件事拍一个“万一发生了要花多少钱”,然后加总,除以2。

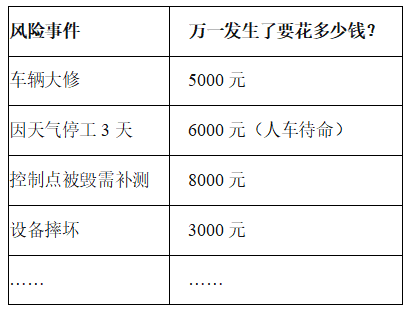

屏幕截图 2026-03-04 230640.png

风险准备金 = (所有“万一金额”相加)÷ 2。

这不是精确,是够用。花不完,退给业主;花超了,自己贴。

第二步:方案备好“三个档”,但守住“一条线”

这是技术部和成本部吵得最凶、最后达成共识的地方。

三个档:

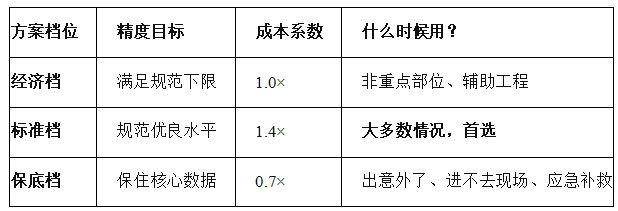

屏幕截图 2026-03-04 230724.png

特长隧道、特大桥等控制性工程的控制网等级,是技术红线,不进入“三个档”的选项。 该用二等的,必须用二等;该用三等的,必须用三等。这条线,不商量。

怎么用?

合同谈判时这样说:

我们按标准档报价。如果现场条件比预想的好,可以调整到经济档,省下来的钱退你;如果现场出意外进不去,启动保底档,先保住核心数据,后续再想办法。但控制性工程的控制网等级,是技术底线,不参与浮动。

这不是糊弄业主,这是专业透明。业主不怕花钱,怕的是钱花了、活没干完。

第三步:现场盯住“两个数”

1. CPI——成本绩效指数


看不懂公式没关系,项目经理的“三秒法则”:

CPI = 1:钱花得刚刚好 → 正常推进

CPI > 1:省钱模式 → 继续

CPI < 0.9:危险! → 项目经理必须写说明

CPI < 0.8:失控! → 公司进场审计

我们项目立的新规矩:谁的项目谁背CPI,每周例会第一个报数。

2. 决策象限图——别拿大炮打蚊子

这是我们后期才悟出来的,晚了点,但管用。

遇到突发状况,现场负责人先问自己两个问题:

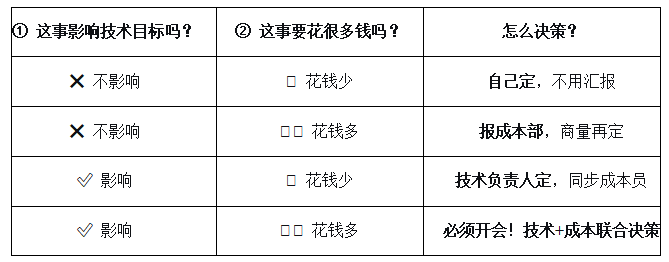

屏幕截图 2026-03-04 230740.png

这个象限图,救过我们一次。

控制点被挖那次,我们按老习惯直接报重测。经营部门拦住:等等,这事影响大,花钱也多,属于第四象限,不能技术组自己定。

后来我们坐下来,分清楚了两件事:

技术上:必须按二等补测,没得商量

费用上:谁出这笔钱?

为什么以前没这么干?因为没人专门负责“想钱从哪来”。

第四步:结束留下“一本账”

项目结束,庆功酒先别开。留一周,做三件事:

1. 成本复盘会——不是追责,是找“凶手”。每个超支10%以上的科目,必须挖到根,记下来。

2. 更新参数库——我们这次验证出来的0.6工时系数、1.6-1.8车辆系数、各路段评分……全部入库。下次再有人去无人区投标,直接调出来用。

3. 写一封“给下一个项目组的信”——这是我们自己的土办法。把那些报告里不会写、但活下来的人才懂的经验,用大白话写下来。

比如:

“别租白色车,尘土里跑三天就变土黄色,返程时司机认不出来。”

“无人区中午光线太硬,航拍最好赶在16:00前。”

“当地司机要额外加100块风险补贴,别省,省不掉的。”

这封信,比任何报告都值钱。



03 这不是终点

新疆某无人区公路项目,我们技术满分,成本部分失控。

这个结论,我们全队认。

但我们也相信,这套用真金白银换来的“精算四步法”,能让下一个无人区项目,技术依然满分,成本不再失控。

这篇文章,写给公司内部,也写给行业同行。

如果你也跑过无人区,如果你也在项目结算时陷入过沉默,欢迎来聊。我们的经验,你随便拿去用。

踩过的坑,填平了,就是路。
